잔금일: 2026년 9월 9일
시공 시작 날짜: 2026년 9월 9일
예상 시공 완료 날짜: 2026년 10월 1일
실제 시공 완료 날짜: 2026년 10월

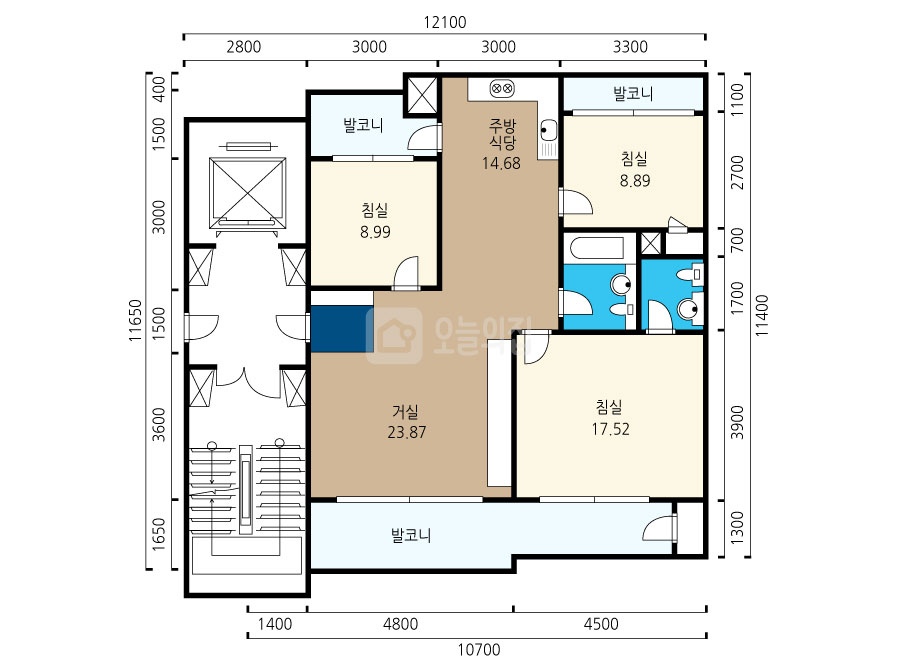

구조도
- 마장동 청계현대 32평형

시공 순서
| 순서 | 항목 | 제품 | 예상 소요일 | 일정 |
|---|---|---|---|---|
| 1 | 철거 (걸레받이, 장판) 및 샌딩 | 0.5일 | 9월 9일 | |
| 2 | 시스템 에어컨(4대) 배관 | 삼성 시스템 에어컨 | 1일 | 9월 10일 |
| 3 | 목공 | 시스템 에어컨 천장 단내림 천장 몰딩 걸레받이 | 9월 11,14,15,16일 | |
| 4 | 조명 철거 | 방, 주방 LED, 현관센서 | 주말중 | 9월 12,13일 (주말) |
| 5 | 필름지 교체 | 주방샷시, 신발장, 현관문, (방문, 방틀) X 6, 서재 붙박이장, 싱크대, 냉장고장, 터닝도어 | 2일 | 9월 17,18일 |
| 6 | 목공 | 중문 | 1일 | 9월 21일 |
| 7 | 도배 | 디아망 회벽 크림화이트 | 공사 2일, 건조 2일 | 9월 22,23일 |
| 8 | 마루 | 강마루 165 폭 (한솔 sb강마루) | 공사 1일, 건조 1일 | 9월 28일 |
| 9 | 붙박이장 | 0.5일 | 9월 30일 | |
| 10 | 시스템 에어컨 추가작업 | 삼성 시스템 에어컨 | 0.5일 | 9월 30일 |
| 11 | 타일 | 0.5일 | 10월 1일 | |
| 12 | 조명 | 방, 주방 LED, 현관센서 | 1일 | 10월 3,4일 (주말) |
| 13 | 입주 | 0.5일 | 10월 6일 |

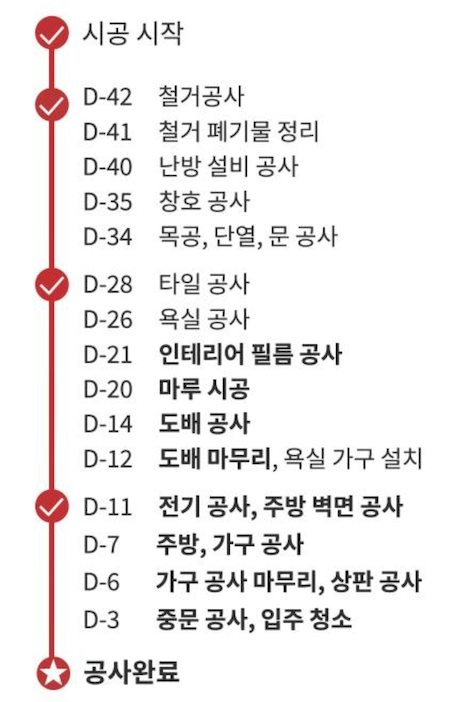

참고 (lxzin 시공 과정 예시)
- 걸레받이 철거 후, 마루 시공시 먼지가 많이 날리고, 걸레받이 마감이 더 수월하여 도배보다 먼저하는 경우가 많다고 함.

미리 알아두면 편리한 것들
- 대형폐기물 수거 날짜
- 불연성 쓰레기 전용 마대자루 판매처
- 장판을 걷어내고, 콘크리트 바닥에 종이가 붙어있는지 여부
- 종이 붙어있으면 샌딩을 해야한다고 벽지사장/철거사장에게 들음.
기타
- 전기-스위치의 위치는 미리 알아두면 편함.
- 전등의 위치를 먼저 잡고 선을 빼놓아야함.
- 실크는 쉽게 뜯을수 있어서 도배 시공에 포함됨.
- 합지는 뜯을수 없다고 함.
- 몰딩, 걸레받이가 짧아지면, 퍼티작업 (평탄화) 필요하고 인력 1명 추가됨.
- 샌딩비용 평당 2만4천원 (우리의 경우 50~80 으로 예상했는데, 부분만 해서 철거 포함 40만 지불)
- 필름시 신발장이 중문에 가려지면 가려지는 부분이 작업이 어려움.
- 걸레받이, 몰딩은 원하는 모델로 주문을 하면 색상 이슈가 없음.
